Aanleg parkbekabeling en heien bij Oldebroekertocht

26 mei 2022 Matthijs Oppenhuizen

De elektriciteitskabels van de parkbekabeling worden binnenkort aangelegd en er wordt eerder dan gedacht geheid bij twee windmolens van Windpark Oldebroekertocht.

Ploegen voor parkbekabeling
Volgens de huidige planning begint volgende week de aanleg van de parkbekabeling. Dit zijn de elektriciteitskabels tussen de windmolens onderling en de inkoopstations. Vanaf de inkoopstations lopen er dan weer kabels naar het Gesloten Distributiesysteem Groen aan het Olsterpad, maar deze kabels zijn al eerder aangelegd.

De aanleg van de parkbekabeling begint bij de windparken Flevo Ventum en Hoge Vaart Zuid. Daarna volgen deze werkzaamheden bij Windpark Oldebroekertocht. Dit bestaat er vooral uit dat een grote ploeg en enkele andere voertuigen door het land rijden en de kabels in de grond ploegen. Zo worden de kabels met minimale ingrepen en veranderingen in de bodem gelegd. Het tracé van de kabels loopt vlak langs de plekken waar de windmolens komen.

Hieronder ziet u een foto van voertuigen die u dan door het land kunt zien gaan vanaf volgende week (tekst loopt door onder de afbeelding).

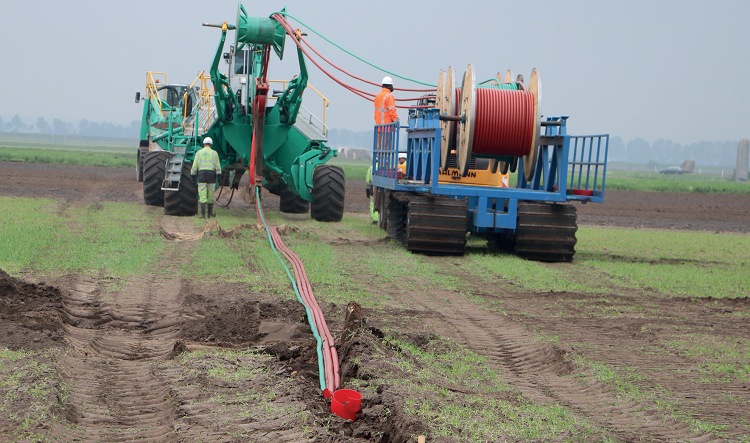

Ploegen

Heien twee windmolens Oldebroekertocht vervroegd
Er wordt geheid bij Windpark Flevo Ventum en daarna bij Windpark Hoge Vaart Zuid, maar recent is besloten dat er binnenkort ook wordt geheid voor twee windmolens van Windpark Oldebroekertocht. Het heien voor deze twee windmolens is dus vervroegd. De reden hiervoor is dat nabij deze twee windmolens een inkoopstation wordt geplaatst. Daarin zit gevoelige apparatuur. Als het inkoopstation er al staat en er wordt dan vlakbij geheid, dan is er een risico op beschadiging van deze gevoelige apparatuur. Daarom wordt er nu eerst voor deze twee windmolens geheid en daarna wordt dit inkoopstation geplaatst.
