Bouw windmolens Flevo Ventum begonnen

14 november 2022 Matthijs Oppenhuizen

De bouw van de windmolens van Flevo Ventum is begonnen. Verder zijn de funderingen van Hoge Vaart Zuid en Oldebroekertocht klaar. Het verwijderen van de bestaande windmolens van Hondtocht Zuid en Oldebroekertocht wordt voorbereid.

Bouw windmolens Flevo Ventum begonnen
De bouw van de windmolens van Windpark Flevo Ventum is begonnen. Er liggen al veel onderdelen op locatie bij dit windpark, dus de hijskraan kan de windmolens nu één voor één opbouwen. In principe kan een windmolen in vier tot vijf dagen opgebouwd zijn, maar door bijvoorbeeld te harde wind kan het onveilig zijn om de onderdelen te hijsen waardoor er meer tijd nodig is. U kunt dus de komende tijd de grote hijskraan af en toe één of enkele dagen stil zien staan; dat kan komen door te harde wind. De hijskraan wordt na de bouw van een windmolen steeds afgebroken, in delen verplaatst naar de volgende windmolen en daar weer opgebouwd. Dit proces van afbreken en opbouwen duurt steeds minstens vijf dagen.

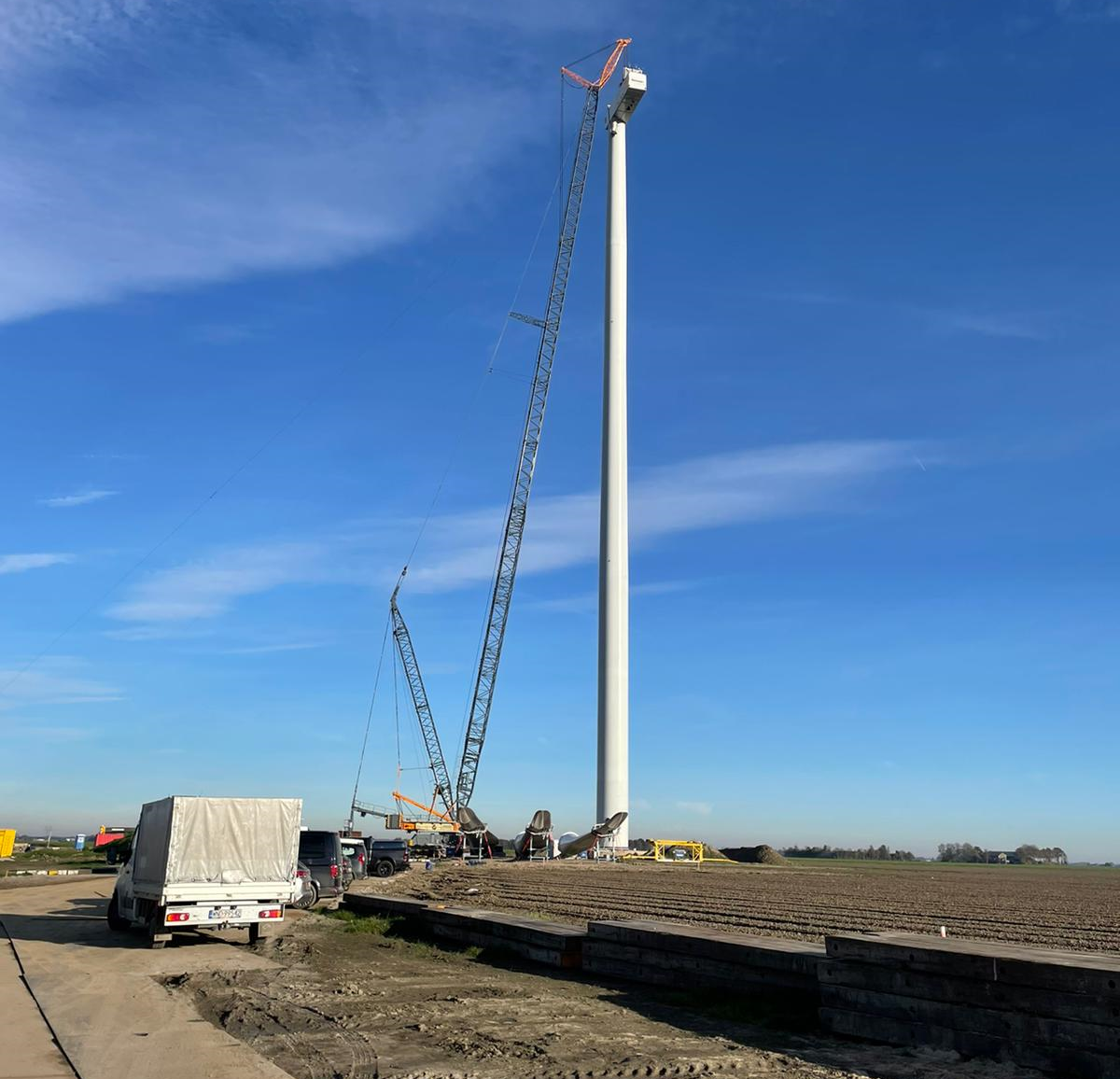

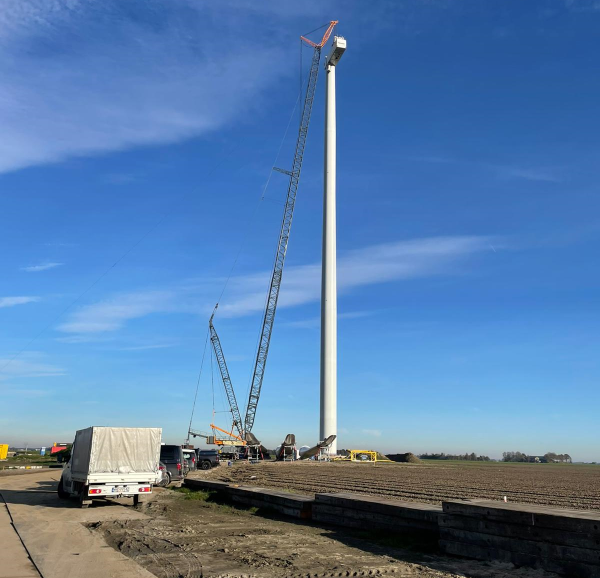

Op onderstaande foto ziet u de eerste windmolen van Flevo Ventum kort nadat de gondel op de mast is geplaatst (tekst loopt door onder de foto).

2022 11 13 gondel op FV

Funderingen Windpark Hoge Vaart Zuid en Oldebroekertocht klaar
De funderingen van Windpark Hoge Vaart Zuid zijn klaar. Het beton moet uitharden en ondertussen worden de windmolenlocaties gereed gemaakt voor de aanvoer van de windmolenonderdelen. Wanneer deze onderdelen worden aangevoerd, kunnen we nu nog niet exact melden. Als daar meer duidelijkheid over is, melden we dat via onze nieuwsbrief.

De funderingen van Windpark Oldebroekertocht zijn ook klaar. Bij dit windpark moeten eerst de bestaande windmolens worden verwijderd voordat de bouw van de nieuwe kan beginnen. Meer daarover leest u verderop in dit nieuwsbericht.

Werkzaamheden voor Windpark Hondtocht Zuid aanstaande
De huidige verwachting is dat in december de civiele werkzaamheden voor de vijf windmolens van Windpark Hondtocht Zuid beginnen. Dat betekent de aanleg van (tijdelijke) wegen en kraanopstelplaatsen.

Verwijderen bestaande windmolens Oldebroekertocht en Hondtocht Zuid
Onderdeel van Windplan Groen is dat de bestaande windmolens in het gebied worden verwijderd en vervangen door minder, maar grotere windmolens die meer opwekken. Dat geldt ook voor de zes bestaande windmolens van Windpark Oldebroekertocht en de zes bestaande windmolens van Windpark Hondtocht Zuid.

De huidige planning is dat in januari 2023 eerst één van de zes windmolens van Hondtocht Zuid wordt verwijderd. Dit is nodig om genoeg ruimte te hebben voor het werk aan de nieuwe windmolens.
Daarna worden in het eerste kwartaal van 2023 de zes windmolens van Oldebroekertocht verwijderd, is nu de planning. Aansluitend hieraan worden dan in het voorjaar van 2023 de overige vijf windmolens van Hondtocht Zuid verwijderd.

Het verwijderen van de windmolens lijkt veel op de bouw, maar dan in omgekeerde volgorde. De funderingen van de bestaande windmolens worden ook verwijderd. Het beton moet in stukken worden gehakt en dit werk kan tijdelijk enige geluidshinder geven. Doorgaans is het kapot hakken van een fundering in twee weken klaar. Klik hier voor een korte video met uitleg en beelden van het verwijderen van een windmolen.
